湖北邱氏節能建材高新技術股份有限公司
總部地址:湖北省武漢市東湖高新區濱湖路26號佩爾中心2棟9樓
電話:027-87269988
生產基地:湖北省潛江市總口管理區紅東垸路9號
電話:0728-6203456
網址:u28958.cn
湖北邱氏節能建材高新技術股份有限公司
總部地址:湖北省武漢市東湖高新區濱湖路26號佩爾中心2棟9樓
電話:027-87269988
生產基地:湖北省潛江市總口管理區紅東垸路9號
電話:0728-6203456
網址:u28958.cn

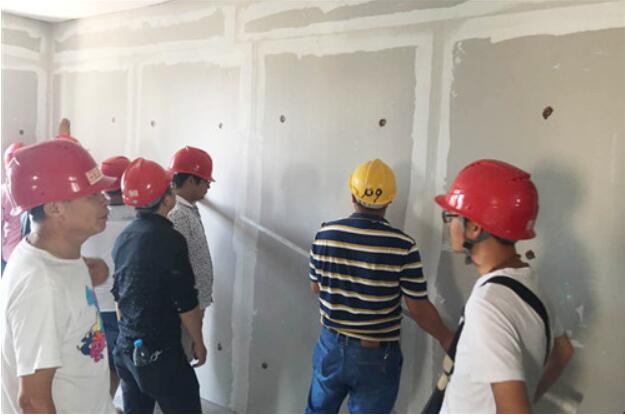

2016年8月27日下午,在我司工程部組織帶領下,各項目管理人員一行十余人前往武漢市寶通寺路百瑞景六期項目,實地參觀學習外墻石膏復合板內保溫施工工藝。在參觀中交流學習,在考察中監督提升,讓咱們的工程隊伍向“專、精、尖”邁進。
百瑞景六期項目是由我司承接的全外墻內保溫施工項目,項目目前已完成兩棟內保溫施工,工程施工正穩步有序的進行。據悉,外墻石膏復合板內保溫施工工藝以其獨特施工優勢,在現代高檔商品住宅區已被廣泛推廣。
相較于傳統外墻外保溫施工,外墻石膏復合板內保溫施工具有以下優勢:
外墻內保溫的保溫材料在樓板處被分割,施工時可在一個層高內進行保溫施工,施工時不需腳手架或高空吊籃,施工比較安全方便,且能不損害建筑物原有的立面造型,施工造價相對較低。
由于絕熱層在內側,在夏季的晚間,墻內表面溫度隨空氣溫度的下降而迅速下降,能快速減少悶熱感。
耐久性優于外墻外保溫,大大增加使用壽命。
外墻內保溫材料為國標B1級防火材料,更有利于安全防火。
施工方便,受風天、雨天影響小,解除了對外部天氣因素的嚴重依耐,極大的提高了項目施工中對施工質量及工期進度的有效控制。
同時,我司百瑞景項目在施工過程中,技術人員通過對石膏復合板施工過程及工藝的細致、嚴格把控,進一步確保了施工質量,并得到業主單位認可。
具體包括:
1、技術人員熟悉工程圖紙及施工規程,掌握相關技術知識,現場核對確認保溫范圍。
2、了解各種材料性能,掌握施工要領,制定施工方案,并及時報送。
3、對現場操作工人進行必要培訓交底。
4、深入現場提前檢查外墻內保溫安裝條件。
?。幔黧w或已內粉墻體(填充墻)基層垂直平整度應滿足我公司做內墻保溫規范要求達4mm以內,對達不到要求的基層不接收,甲方負責修補。對于不抹灰墻面需清理基面,在合同洽商時及時提出,我司工程部提前處理。
b.室內套方正時,室內凈空滿足施工作業要求,如不滿足,及時溝通,確定彌補措施。
c.墻內預埋安裝的管道、線槽及窗框、門框應安裝到位,預留的煙道、管道、預埋件的位置明確。
1、了解勞務組織的組織構造,人員儲備,各工種人員數量,勞務計酬方式。
2、認真閱讀勞務合同,分清責任和權利。
壁紙刀,鋼鋸、鋼絲刷、墨斗、電動攪拌機(器)、沖擊鉆、抹子、壓子、2m*尺、皮尺、橡皮錘、扁鏟等。
主要原材料及配套材料。
1、現場主管對每項材料的來源,發貨地址,對接人,一次發貨量、材料供應單位日產量、庫存量、材料訂貨流程、訂貨周期,材料的卸貨搬運方式,存放位置,使用時間等都要做好了解以便安排。
2、協調配合做好材料送檢程序。
3、明確施工過程中產生的垃圾,清理,轉運,堆放等問題。
4、保溫系統本身材料類型多,配件多,各材料講究配套性,如實際操作中存在不配套情況,及時提出與更換。三標粘結由水泥基更換為石膏基,勾縫施工工藝由貼紙帶改為網格布。
1、彈線:用水準儀彈出施工作業面的四面施工控制線,以初步控制平整度、垂直度以及粘接面厚度的標桿。(對于現場成本控制及質量控制有重要意義)。
2、先將適量水倒進桶內,加入膠漿干粉攪拌,攪拌必須使用專用的電動攪拌設備,控制粘接膠漿的稠度;
3、待干粉加入完畢,停止攪拌,靜置1分鐘后再攪拌即可使用,配制好的粘結漿應在30分鐘內用完。
4、抹灰餅,按照粘接面積要求,抹上24-32個大小相同,2側的灰餅?zāi)ㄔ?塊板材拼接的地方,灰餅上墻時輕輕碾壓向上,避免下墜。(對于不抹灰墻面,灰餅厚度應按照墻面傾斜度、平整度適當調整,此步驟是控制墻面平整度最關鍵的一步)
5、貼板:
?。?)首先對墻面進行排版裁剪,按照保溫板工藝要求準確地確定貼板位置。
(2)貼板時應從整體到局部,先大后小的順序進行,板材必須依次粘貼,相鄰兩板之間留置4mm的縫,便于板材自由伸縮;豎向錯縫,錯縫縫距應為板長的1/2,最小不小于20cm。用2m*尺和線墜檢查每張板材的平整度及垂直度,對不達標的地方須用鋼刷或攪磨機將保溫板打磨找平并抹上一層勾縫,平整垂直不大于4mm內。

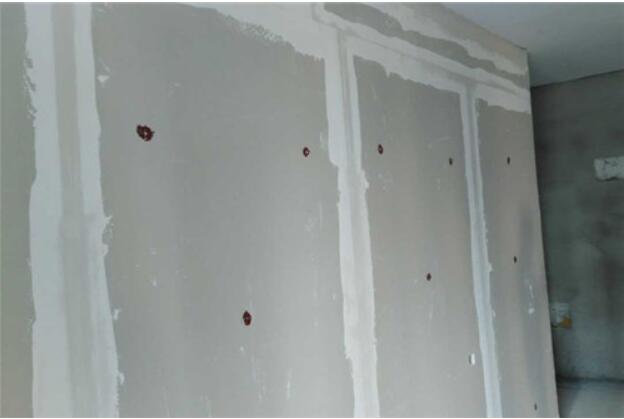

6、打釘:錨釘應梅花型布置,一塊整版布置5枚,尾部與板面平順,不可高于板面也不可破壞板面,并涂刷防銹漆。
7、勾縫:現場配置嵌縫石膏,填縫抹壓一次成型,寬度不宜大于7CM;再鋪貼網格布,最后,動作迅速,抹壓一次成型。
8、板縫留置不宜過寬,控制在3-5mm,過寬會導致板縫處起鼓
1、服從建設方、總包方、監理的管理;
2、嚴禁亂扔雜物,保持現場整潔;
3、板材、輔料統一按不同規格分類堆放,材料到場及時轉運至施工作業場地,避免雨淋等其他不必要的損耗;
4、每層做到完工清場,并將垃圾堆放在指定地點,一道工序完成后將余料轉運至下一樓層;
5、積極搞好與其它工種的配合工作,避免沖突;
1、認真做好技術交底。嚴格按照施工圖紙、施工規范、圖集和施工方案施工。
2、嚴格材料檢驗制度,把好質量關,杜絕不合格材料流入施工現場。
3、所有施工人員在施工前必須進行技術培訓和技術交底,增強質量意識。
4、強化三檢制度的落實,實行自檢、互檢、專檢的辦法,上道工序有瑕疵的地方,下道工序能彌補的可予以驗收,下道工序難以彌補的堅決進行修補,確保施工過程的每一個環節,每個工序都在受控狀態之下。
5、在進行下道工序施工前,須經總包施工員檢查合格后交報監理工程師一并檢驗確認。
6、做好樣板件制度,所有進場工人必須針對自己的工序做一次樣板,不合格或不改正的清退。
7、督促勞務帶班,進行日常的巡檢制度。
1、我公司按照雙方約定的工期(注:除殊情況外),根據現場情況,相關作業隊伍完成面交接時間,材料進場時間,人員施工速度,合理計算,如不滿足合同要求,應考慮改變措施。
2、因涉及多道施工程序與驗收,隱蔽工程多,多分包單位配合協調多,需提前考慮施工安排。合理安排工作保質、保量、按時完成任務。
3、合理安排人員進出場時間,避免窩工。
1、合理安排材料進場時間,存放位置,避免二次搬運,造成的損耗。
2、材料送至工作面時,按照?qǐng)D紙的材料量扣除5%,饑餓原理。
3、材料使用方面,加強每道工序的控制。石膏復合板材損耗在2-3%,不抹灰粘接用量控制在3-4kg/m2,抹灰墻面粘接用量控制在2-3kg/m2,輔材包括石膏勾縫劑0.7kg/m2,網格布0.5元/m2,錨栓2套/m2。
在保溫工程實施過程中,我司力求全面系統的認識與理解保溫系統工程,積極預防保溫工程中的常見問題,采取一切必要的有效措施來防止與防治問題,加強各項措施,從而防微杜漸的保障了保溫工程的質量。
