外墻涂料施工關鍵在于基底,沒有一個合格的基底,質量無從談起。先就項目基底施工,做詳細介紹。
外架抹灰
a 外墻柔性膩子施工——粗膩子修補及滿批
在外架基底驗收合格,土建及保溫方面完成基本整改后?,F(xiàn)場上墻膩子施工,在外架上對外墻膩子進行粗膩子施工。外墻膩子施工過程中,著重以下幾點:

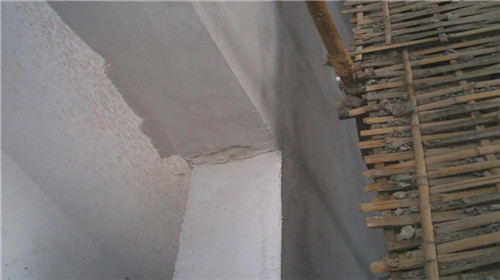

其一、山墻大立面立柱陽角,一律陽角線滿裝。
但凡凸出面立柱、山墻大立柱、東西南北轉角、樓梯間凸出面陽角,陽臺凸出面陽角,一律安裝陽角器收邊。
其二、膩子必須滿批,同時保證厚度不留抹灰基面印痕,不得刀掛、薄批留孔麻面情況

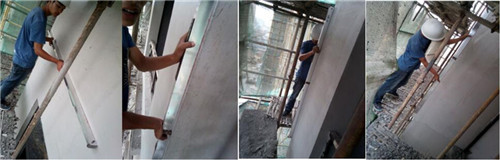

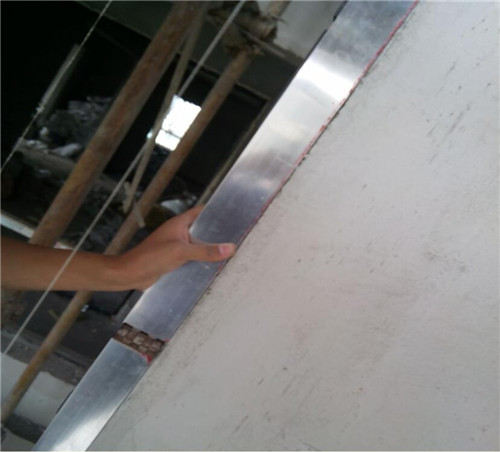

其三、一道膩子施工完成后外墻基面必須以*尺收面,嚴格控制山墻凸凹包基面

頭道膩子施工完后,外架上進行*尺檢查。并在中間層以屋頂為基準下翻水平通線,以水平管做水平線繞外墻一周,以為后續分隔縫放線提供水平標線。
b 外墻柔性膩子施工—— 窗邊、洞口
關于門窗邊、洞口收口,應注意以下幾點問題:

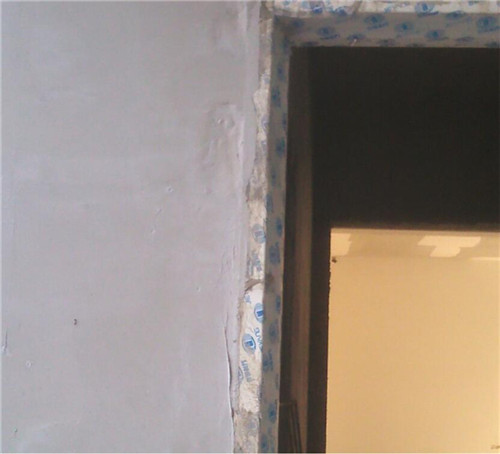

其一、滴水線被堵;其二、上口滴水線內側漏批、或超過 1cm情況下強行披覆
其三, 陰角口留掛、留孔。
其四、門窗陽角邊凸拱,凹包未收平

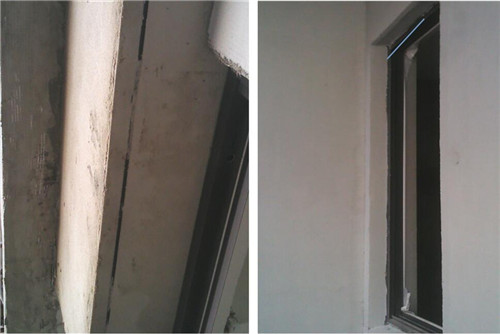

外墻粗膩子完成一道滿批后,窗邊應陽角筆直、陰角順暢,與窗框接口處平整。陽角不得出現缺口及變形,窗邊門邊不得出現凹包、拗口。若不能披覆則可通知土建整改,嚴謹在外墻膩子處理不好的基面,私自進行膩子施工。
c 外墻柔性膩子施工——窗口、檐口、陽臺及線條部位滴水線維護
在外墻施工過程中,外墻滴水線往往容易被忽視。工人施工過程中膩子施工直接將滴水線覆蓋,甚至填平情況很嚴重。直至最后完成噴漆后才發現,為時已晚。此環節應在膩子施工過程中就予以防范。防范方法有兩種:
其一,在施工第一道粗膩子時,對各窗口、檐口、洞口滴水線進行清理, 未安裝的敦促土建安裝;同時,對各滴水槽以美紋紙封口保護(槽內封口) ,分口過程中在邊口留預留斯口。粗膩子施工過程中,注意在滴水槽邊緣兩側薄批勿將滴水槽保護損壞。直至噴漆完成,在涂料尚未干固,即可撕下美紋紙。(外架上施工保護)
其二,在進行兩道膩子施工工程中,注意保護滴水槽。并及時檢查,在噴漆前,于吊籃上對各滴水槽進行美紋紙封口保護。外墻涂料噴涂完畢之后,進行撕開保護膜。

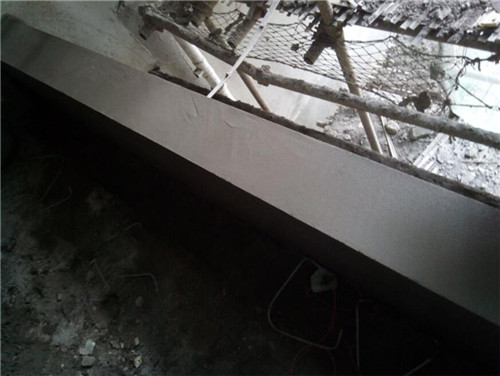

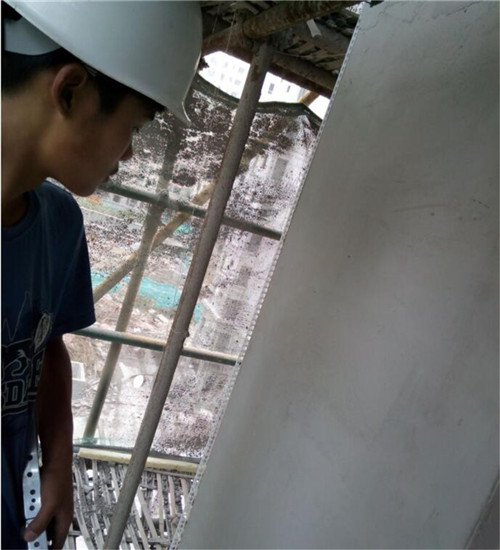

d 外墻柔性膩子施工——細膩子大面滿批
在外墻柔性膩子粗膩子完成大面披覆之后, 剛在外架拆除之前在外架上進行細膩子披覆。同時主要針對外立面,立柱、平涂、線條、飄板長廊、壓頂造型及窗邊檐口下口進行細膩子收邊。在保證工序質量的前提下,節約吊籃施工成本及吊籃人工批灰成本。具體施工如下:

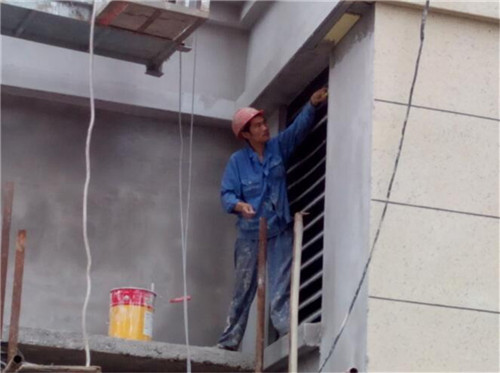

外架上對長廊飄板、 上下口造型等部位進行滿批收邊收口,盡量避免在吊籃上懸空跨立收口,或攀上欄桿收邊抹灰。

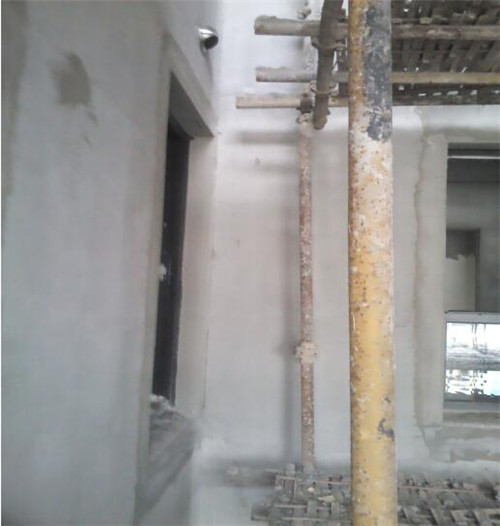

外架拆除前,收邊窗口洞口側邊,但凡窗洞、大立柱陽角、陽臺、百頁邊口, 線條上下口陽角等均在外架上進行收邊。

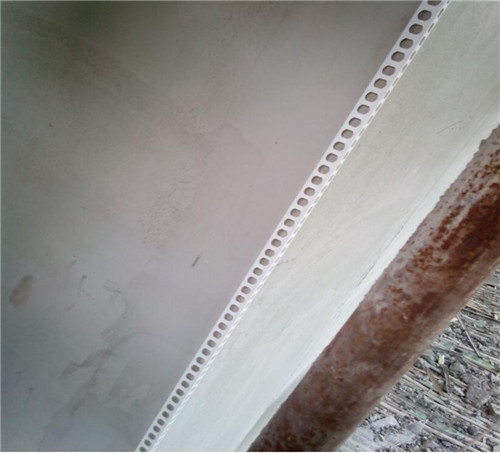

大立柱陽角器收邊
外架上線條打磨
吊籃安裝前,線條、窗邊、陽臺洞口及壓頂造型二道膩子均應在外架上完成披覆工作。

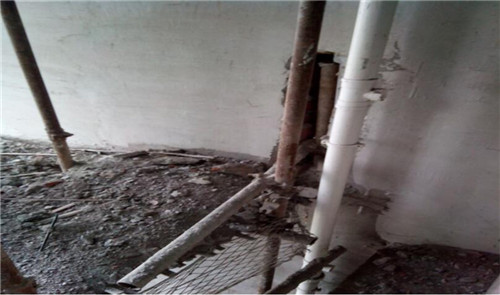

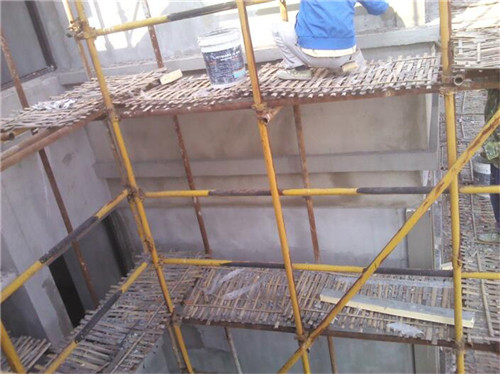

外架拆除前,應跟蹤土建對工字鋼、鋼管洞口進行填補。拆除之后必須保證外立面二道膩子同步大面收面,剩余局部孔洞可吊籃進行點補。
